Die Planung der Projekte findet grundsätzlich in Tagen statt.

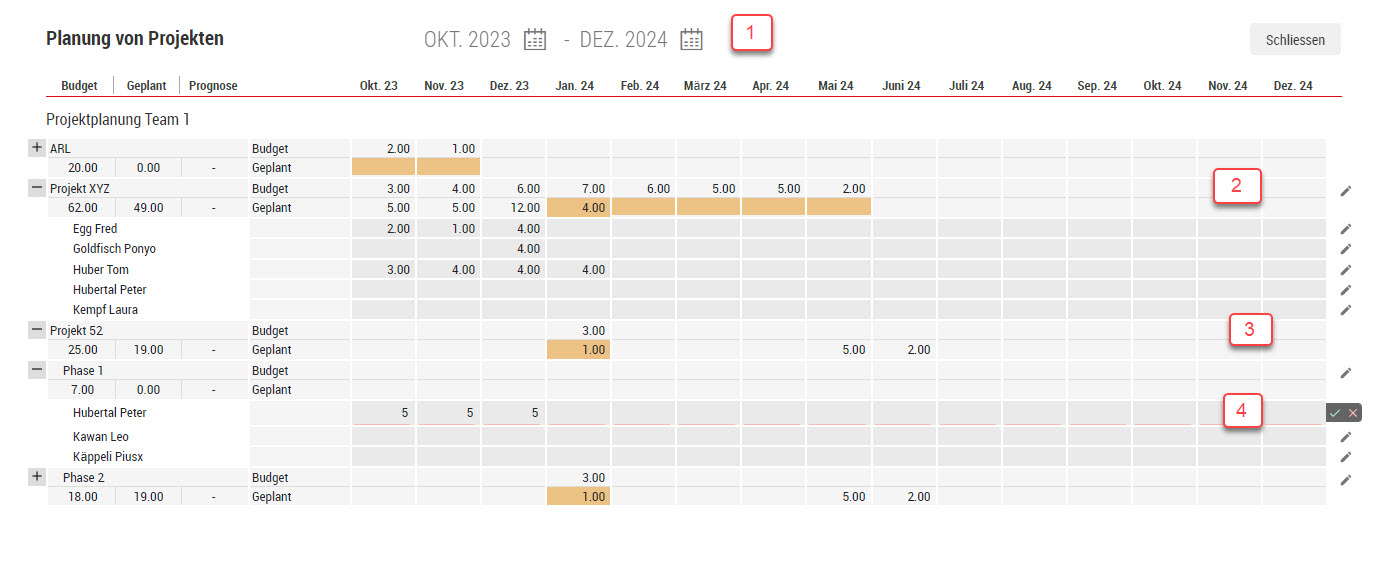

Die Mitarbeiter werden auf den Projekten in folgender Ansicht geplant:
1. Die Planungsperiode wird mit 15 Monaten angezeigt und kann beliebig gewählt werden.
2. Hier wird das Budget direkt auf dem Projekt pro Monat eingegeben, da nur eine Planungsstufe existiert.
3. Hier wird das Budget auf dem Bereich als zweite Planungsstufe erfasst. Dies kann z.B. eine Phase sein.
4. Die geplanten Tage werden beim Mitarbeiter entweder auf dem Projekt oder auf dem Bereich erfasst.
Wenn das Projekt mehr Budgettage als zugeordnete Mitarbeitertage hat, dann wird das Monatsbudget farbig angezeigt, damit eine Budgetunterschreitung sofort sichtbar wird.
Die Monatsbudgetwerte und geplanten Mitarbeitertage werden unter dem Projekttitel bzw. Bereichstitel als Gesamttotal angezeigt.
